整合管理

🚩过程

制定项目章程 制定项目管理计划 指导与管理项目工作 管理项目知识 监控项目工作 实施整体变更控制 结束项目或阶段

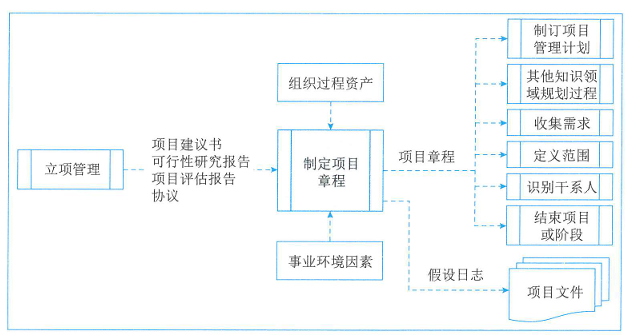

制定项目章程

Develop Project Charter 🔊

定义:编写一份正式批准项目,并授权项目经理在项目活动中使用组织资源的文件

作用:确立项目的正式地位;展示组织对项目的承诺;明确项目与组织战略的直接联系

输入立项管理文件、组织事业

输出: 项目章程假设日志

制订项目管理计划

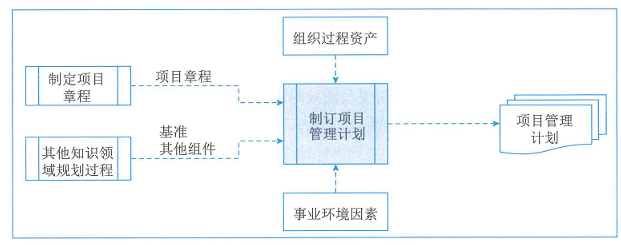

Develop Project Management Plan 🔊

定义:定义、准备和协调项目计划中的所有组成部分,并把它们整合成一份综合项目管理计划

作用:生成一份综合文件用于确定所有项目工作的基础及执行方式

输入项目章程其他知识领域规划过程的输出

输出: 项目管理计划

指导与管理项目工作

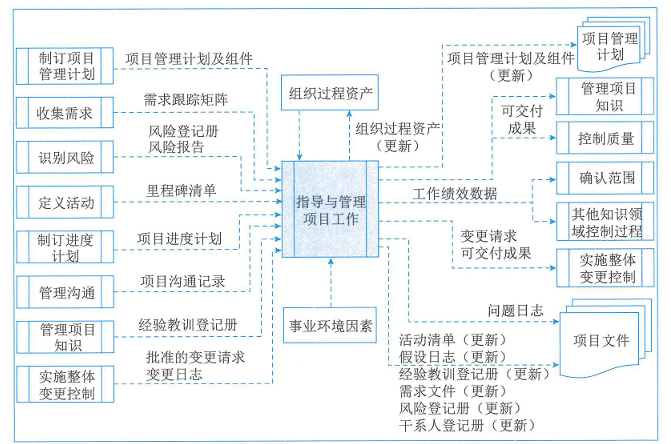

Direct And Manage Project Work 🔊

定义:为实现项目目标而领导和执行项目管理计划中所确定的工作;实施已批准的变更

作用:对项目工作和可交付成果开展综合管理以提高项目成功的可能性

输入批准的变更请求、文件计划、组织事业

输出: 工作绩效数据变更请求可交付成果问题日志、文件计划更新

管理项目知识

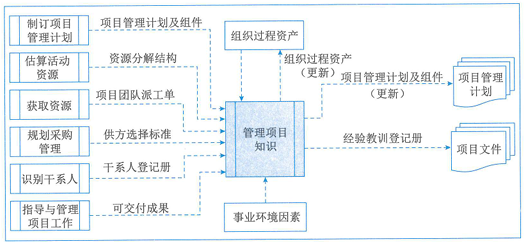

Manage Project Knowledge 🔊

定义:使用现有知识并生成新知识,以实现项目目标并帮助组织学习

作用:利用已有组织知识创造或改进项目成果;使当前项目创造的知识可用于组织运营和未来其他项目或阶段

输入可交付成果、文件计划、组织事业

输出: 经验教训登记册、文件计划更新

监控项目工作

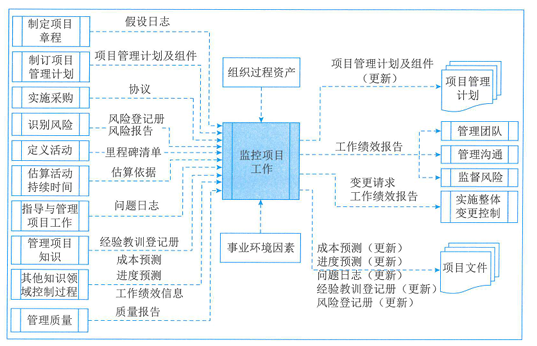

Monitor And Control Project Work 🔊

定义:跟踪、审查和报告项目整体进展以实现项目管理计划中确定的绩效目标

作用:让干系人了解项目的当前状态,并认可为处理绩效目标而采取的行动;通过成本和进度预测,让干系人了解项目的未来状态

输入工作绩效信息协议、文件计划、组织事业

输出: 工作绩效报告变更请求、文件计划更新

实施整体变更控制

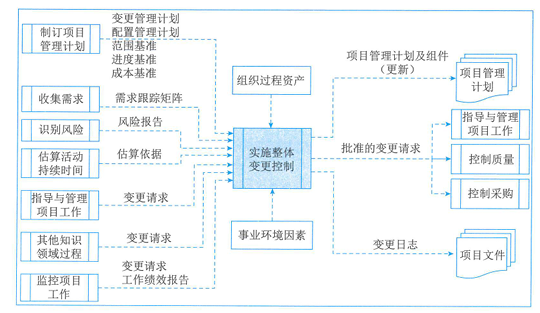

Perform Integrated Change Control 🔊

定义:审查所有变更请求、批准变更;管理对可交付成果、项目文件、项目管理计划的变更,并对变更处理结果进行沟通

作用:确保对项目中已记录在案的变更做出综合评审

输入工作绩效报告变更请求、文件计划、组织事业

输出: 批准的变更请求变更日志、文件计划更新

结束项目或阶段

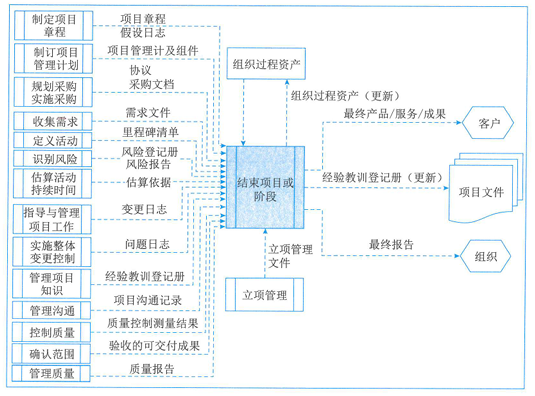

Close Project Or Phase 🔊

定义:终结项目、阶段或合同的所有活动,并移交成果

作用:存档项目或阶段信息,完成计划的工作;释放组织资源以开展新的工作

输入项目章程协议验收的可交付成果立项管理文件采购文档、文件计划、组织事业

输出: 项目最终报告最终产品/服务/成果、文件计划更新

其他

项目章程

  • 项目目的;
  • 可测量的项目目标和相关成功标准;
  • 高层级需求、高层级项目描述、边界定义及主要可交付成果;
  • 整体项目风险;
  • 总体里程碑进度计划;
  • 预先批准的财务资源;
  • 关键干系人名单;
  • 项目审批要求;
  • 项目退出标准;
  • 授权的项目经理及其职责和职权;
  • 发起人或其他批准项目章程的人员姓名和职权

项目进度管理: 总体里程碑进度计划
项目范围管理: 项目目的;高层级需求、高层级项目描述、边界定义及主要可交付成果

项目管理计划

  • 范围管理计划

    • 制定项目范围说明书
    • 根据详细项目范围说明书创建WBS
    • 确定如何审批和维护范围基准
    • 正式验收已完成的项目可交付成果
  • 需求管理计划

    • 如何规划、跟踪和报告各种需求活动
    • 配置管理活动,例如,如何启动变更,如何分析其影响,如何进行追溯、跟踪和报告,以及变更审批权限;
    • 需求优先级排序过程:
    • 测量指标及使用这些指标的理由;
    • 反映哪些需求属性将被列入跟踪矩阵等。
  • 进度管理计划

    项目进度模型、进度计划的发布和迭代长度、准确度、计量单位、工作分解结构(WBS)、项目进度模型维护
    控制临界值、绩效测量规则、报告格式

  • 成本管理计划

    计量单位、精确度、准确度、组织程序链接、控制临界值、绩效测量规则、报告格式

  • 质量管理计划

    项目采用的质量标准、项目的质量目标、质量角色与职责、需要质量审查的项目可交付成果和过程
    为项目规划的质量控制和质量管理活动、项目使用的质量工具、与项目有关的主要程序

  • 资源管理计划

    识别资源、获取资源、角色与职责、项目组织图、项目团队资源管理、培训、团队建设、资源控制、认可计划

  • 沟通管理计划

    干系人的沟通需求;需沟通的信息;上报步骤;发布信息的原因;
    发布所需信息、确认已收到或作出回应的时限和频率;
    负责沟通相关信息的人员;负责授权保密信息发布的人员;
    接收信息的人员或群体,包括他们的需要、需求和期望;
    用于传递信息的方法或技术;
    为沟通活动分配的资源,包括时间和预算;
    随着项目进展而更新与优化沟通管理计划的方法;
    通用术语表;项目信息流向图、工作流程、报告清单和会议计划等

风险管理计划

风险管理策略;方法论;角色与职责;资金、时间安排;风险类别;干系人风险偏好;风险概率和影响;概率和影响矩阵;报告格式、跟踪

采购管理计划

  • 如何协调采购与项目的其他工作,例如项目进度计划制订和控制;
  • 开展重要采购活动的时间表;
  • 用于管理合同的采购测量指标;
  • 与采购有关的干系人角色和职责,如果执行组织有采购部,项目团队拥有的职权和受到的限制;
  • 可能影响采购工作的制约因素和假设条件;
  • 司法管辖权和付款货币;
  • 是否需要编制独立估算,以及是否应将其作为评价标准;
  • 风险管理事项,包括对履约保函或保险合同的要求,以减轻某些项目风险;
  • 拟使用的预审合格的卖方(如果有)等。
  • 干系人参与计划
  • 变更管理计划
  • 配置管理计划
  • 范围基准
  • 进度基准
  • 成本基准
  • 绩效测量基准
  • 生命周期描述
  • 开发方法

变更流程

  • 变更申请(书面申请)
  • 变更初审
  • 变更方案论证(技术、成本、进度三维度分析)
  • 变更审查
  • 发布通知并实施
  • 实施监控
  • 效果评估
  • 变更收尾
